Renouvellement des conduites maîtresses d'eau potable à Annecy
Dernière mise à jour le 01.09.2026
L’une des canalisations principales du réseau d’eau potable de l’agglomération, créée il y a près de 70 ans, est en cours de renouvellement, générant d’importants travaux dans le centre-ville d’Annecy.
L’opération concerne les « conduites maîtresses » de gros diamètre (entre 50 et 70 cm suivant les tronçons) reliant le réservoir de Belvédère qui surplombe le Boulevard de la Corniche à l’entrée de la ville d’Annecy, jusqu’au Boulevard de la Rocade. Ces canalisations souterraines structurantes s’étendent sur près de 3 kilomètres et constituent l’ossature majeure du réseau d’alimentation en eau potable. Depuis 1995, elles ont déjà fait l’objet d’opérations successives de sécurisation et de renouvellement, notamment sur le secteur amont, depuis le réservoir Belvédère jusqu’au parking de la Tournette.
Un secteur stratégique
La conduite qui achemine ensuite l’eau potable vers le nord, traversant les Jardins de l’Europe et le Pâquier en direction de l’Avenue de Brogny, n’a jamais été renouvelée depuis sa création en 1955. Sa sécurisation s’impose aujourd’hui. Les travaux, qui ont démarré mi-juin 2025, s’effectueront en 3 étapes :

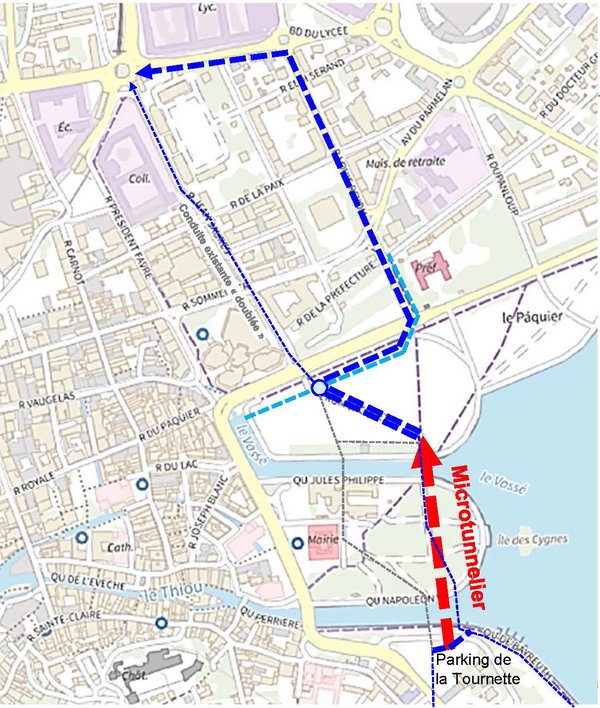

1/ La création d’un « micro-tunnelier » entre le parking de la Tournette et le Pâquier.
Il s’agit d’un petit tunnel reliant deux puits creusés à une dizaine de mètres de profondeur, et traversant de part en part le Thiou, les Jardins de l’Europe et le Canal de Vassé. Objectif : éviter un terrassement classique en surface sur ce secteur d’exception, aux nombreux arbres classés. L’impact des travaux sera limité au creusement des deux puits.
2/ La pose d’une nouvelle conduite d’eau potable sur le Pâquier.
Aucun impact sur les arbres de cet espace emblématique n’est à prévoir, et une coordination sera assurée entre les travaux et les principaux événements qui s’y dérouleront.
3/ Le doublement de la conduite d’eau potable par de nouvelles canalisations situées rue Louis Revon et boulevard du Lycée.
Près de deux ans de travaux
Depuis fin juillet 2026, la nouvelle conduite maitresse est en service entre le Pâquier et le giratoire de Brogny. Les travaux rue Revon, sur le Boulevard du Lycée et le giratoire de Brogny étant achevés, la circulation routière est revenue à la normale depuis fin août 2026 et ne sera pas impactée par la nouvelle phase de travaux de mi-septembre à décembre 2026 : un micro-tunnelier creusera une galerie 330 mètres de long et 1,2 m de diamètre pour permettre la pose d'une conduite de 700 mm de diamètre entre le partking de la Tournette et le Pâquier. Différentes phases de raccordements entre conduites structurantes de gros diamètres seront ensuite nécessaires pour finaliser la mise en service du nouveau réseau d'eau potable au printemps 2027.
Calendrier des travaux
Septembre à octobre 2026
Pâquier : réalisation du puits de sortie du micro-tunnelier et travaux de reprise de branchements d’eau potable. Le périmètre du chantier reste sécurisé pour permettre la circulation des engins sur site.
De mi-septembre à décembre 2026
Creusement du tunnel entre le parking de la Tournette et le Pâquier pour éviter tout impact des travaux sur les jardins de l'Europe.
Décembre 2026 à mars 2027
Pose de la conduite d’eau potable de diamètre 700 mm à l’intérieur de la galerie.
Janvier à mai 2027
Finalisation de la mise en service du nouveau réseau d’eau potable par plusieurs phases de raccordements entre conduites structurantes de gros diamètres (500 à 700 mm) situées sur le site du parking Tournette et le Pâquier.
Parking de la Tournette : la partie du parking réservée aux cars de tourisme est fermée jusqu'à la fin des travaux, l’autre partie reste ouverte aux véhicules légers. Pendant la durée des travaux, un dépose-minute des passagers est mis en place rue Jean Jaurès à proximité du centre Bonlieu et un stationnement des cars avenue de France.
Montant des travaux :
8 500 000 € HT financés par l'Agglomération du Grand Annecy avec une aide financière du Conseil Départemental de la Haute-Savoie de 1 418 400 €.
Entreprises :
Lot 1 : groupement SADE (Mandataire) / NGE
Lot 2 : groupement MITHIEUX (Mandataire) / BORTOLUZZI / CECCON / SOCCO / EUROVIA / HYDROLACS / DFC BATTAGE / BERTHOULY
